【智慧專欄】掌握關鍵生產KPI:AI 預測與 APS 最佳化技術打造智慧製造新模式

  • YouThought
  • 7月16日
  • 讀畢需時 4 分鐘

作者:郭仲仁 博士

宇清數位|董事長暨首席技術長


在現代半導體及複雜生產環境中,追求更準確的交期、更短的生產週期時間以及更多的產出,是企業維持競爭力的核心目標 。傳統的生產管理依賴人工 Excel 或離散事件模擬方法,然而在面對極高複雜程度的生產環境時,這些方法往往面臨維護困難、預測失準且無法進行多目標優化的困境。本文探討如何運用 AI 人工智慧與機器學習技術,全面掌握影響工廠效率的完整關鍵績效指標(KPI),並透過 AI 預測與優化技術,建構出高準確度、快速反應且具備優化能力的智慧生產計畫、執行與改善系統 。

掌握影響生產週期與生產力的完整 KPI

如下表所示,宇清定義了影響工廠生產週期(cycle time)與生產力的24項 KPI 。然而,要改善這麼多 KPI 不是一件容易的事,宇清的兩套軟體 u-APS  (運用在半導體晶圓廠拆分為 u-Planning 與 u-Optimizer 兩套軟體) 及 u-Efficiency 即是協助客戶找到改善 KPI 的方法及重點,花最少力氣,在最短時間內顯改善交期、生產週期與生產力。


u-APS & u-Efficiency 如何改善 KPI & Cycle Time

宇清u-APS & u-Efficiency 如何改善 KPI & Cycle Time
  • u-APS |各種工程限制條件下,經由最佳化降低限制的影響,有效減少15%生產週期

  • u-Efficiency |宇清獨家技術,找出影響較大限制 (20-80 法則) 加以改善,減少>12%生產週期


宇清u-APS 如何確保產品交期?

u-APS Planning 運用 AI 預測生產週期

連結 MPS 、on-hand WIP 以及完整的 KPI,宇清的 u-APS AP (Advanced Planning,以下簡稱 AP) 運用 AI 機器學習,準確預測每個產品站點未來每一天的生產週期。以某半導體12吋晶廠為例,在導入宇清的 AI 生產計畫系統後,週期預測準確率大幅提升至98%,而且 day-to-day 的相關係數(correlation)高達 0.82。

u-APS Planning 運用 AI 預測生產週期

u-APS AP 根據準確預測的生產週期 ,訂出 product step 的 target move,然後交由 u-APS AS (Advanced Scheduling,以下簡稱 AS) 執行,以滿足未來每天的目標出貨量,確保達交率能接近100%該工廠在導入宇清 u-APS 後,整體產品的 CVP 平均值由 93.2% 提升至 97.0%,變異係數(COV)亦降低了一半(由 4.8% 降至 2.3%),且能確保重要產品(Key Product)的達交率顯著優於非重要產品 。

宇清u-APS導入後使產品的 CVP 平均值與變異係數降低

宇清的軟體產品 u-APS 並不嘗試改善工程相關的KPI,而是在現行工程限制條件下,經由最佳化降低這些限制對生產週期及生產力的影響,例如改善加工時間、機台閒置(idle)、切換光罩次數等 KPI,進而提升生產力, 並縮短生產週期。由於很難同時顧及這些 KPI,因此需要運用最佳化技術來得到最佳解。市面上 APS 產品雖然也能改善這些 KPI,但多數無最佳化功能,因此效果遠不如宇清的 APS軟體。

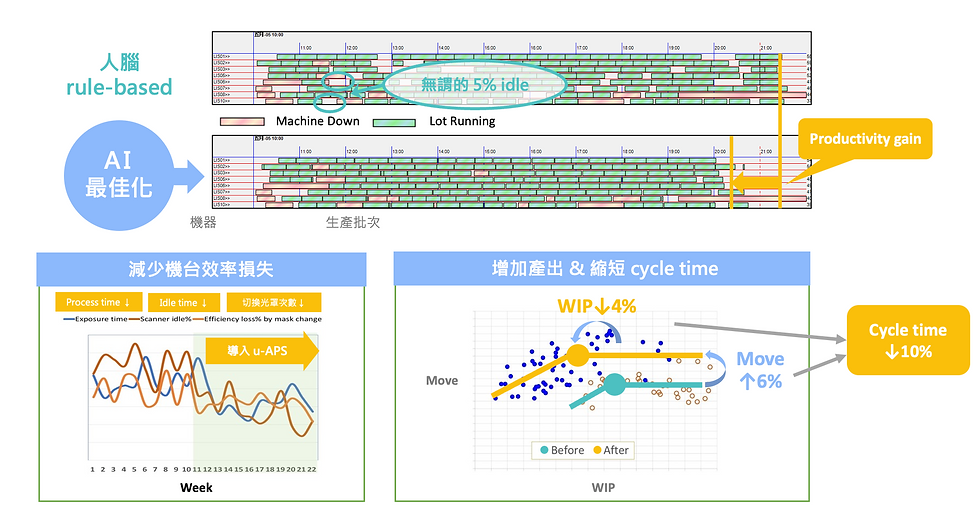

宇清u-APS 生產排程 - 最佳化產出和生產週期

除了最佳化的優勢,宇清的 u-APS 提供了兩項傳統 APS 沒有的功能第一項是精實生產限制在製品 (Lean WIP) 功能,能在不影響產出與達交率的前提下,透過AI 演算法減少不需要的投料,以降低工廠的多餘在製品(redundant WIP),進而縮短生產週期


宇清 u-APS Planning Lean WIP 演算法消除多餘在製品

另一項宇清 APS 獨有功能是最佳化預防性保養排程(Optimal PM Schedule),運用最佳化技術,將 PM 安排在arrival WIP 較低的日期,使每天機台的負荷平準化,以避免瓶頸機台閒置,而非瓶頸機台的生產週期得以縮短。


u-APS Planning 最佳化 PM Schedule

透過 APS 優先排序・急件批次(hot lot)的生產週期會低於一般批次的生產週期,但急件批次愈多,會導致優先級別的區別降低,而急件批次也得排隊的情況下,生產週期縮短效果不顯著,甚至一般批次的生產週期也會變長。


宇清 u-APS 的功能是在現行工程限制條件下,經由最佳化技術改善 KPI 。相反的,宇清u-Efficiency 則是找出重點 KPI 並加以改善,特別是工程類 KPI 。 透過和宇清 KPI 資料庫中的眾多工廠進行標竿比較,我們可以識別出個別工廠 KPI 的改善空間 (Gap of KPI to benchmark P25)。而每個KPI對生產週期時間的敏感度都不同,使用者可利用下圖 u-Efficiency 的模擬功能,得知如果增加急件批次比例,會增加工廠整體生產週期多少百分比。

宇清 u-Efficiency呈現急件批次對生產週期影響

結合 KPI benchmark 以及敏感度,u-Efficiency 可以排出如下圖個別工廠的cycle time KPI priority,如果工廠的目標是降低20%的週期時間,他們只需要專注於前5大關鍵KPI即可,無需浪費資源在不重要的KPI上。也就是,cycle time 改善的 20-80 法則。

u-Efficiency 找出生產週期的重點 KPI避免將有限資源浪費在不重要的 KPI

宇清U-Efficiency 找出生產週期的重點 KPI

除了生產週期,u-Efficiency 也會找出改善瓶頸機台生產力的重點 KPI。以下圖為例,u-Efficiency 找出客戶過去難以自行發現的改善機會,例如 Q-time 限制的下游機台 KPI,以及需要透過 APS 的 scheduling 加以改善的 KPI。

u-Efficiency 找出瓶頸站點生產力改善機會:複雜的上下游 q-time 關聯下,找出過去難以發現的改善機會

宇清u-Efficiency 找出瓶頸站點生產力改善機會

無論是生產週期或是生產力,找出重點 KPI 後,使用者可以運用 u-Efficiency 的 KPI  breakdown analysis 功能,透過外部及內部 benchmark,確認會拖累 uptime 及 process time 的問題機台,要求工程部門加以改善。

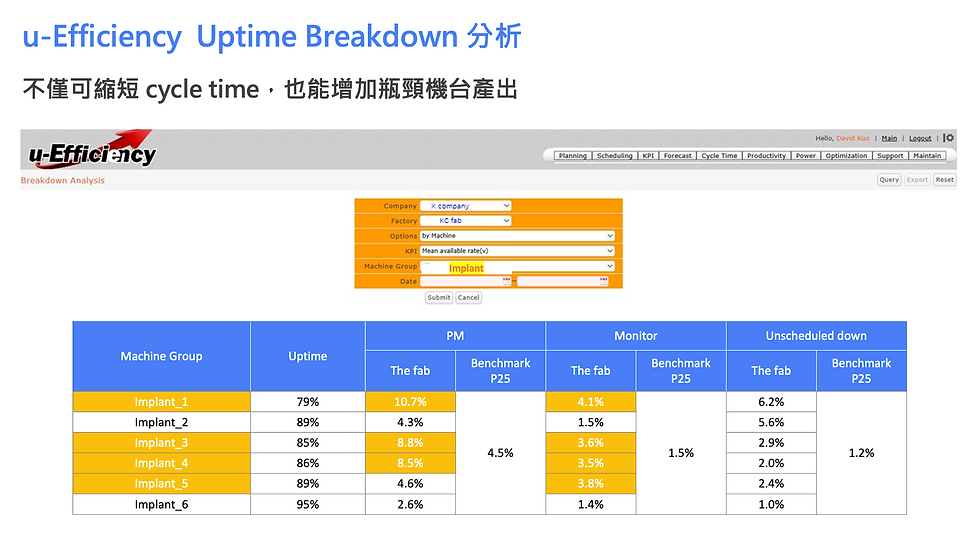

u-Efficiency Uptime Breakdown 分析
u-Efficiency Process Time Breakdown 分析

總結

宇清運用獨家的完整 KPI, 結合 AI 預測以及最佳化技術,讓客戶花最少力氣,在最短時間內顯著改善交期、生產週期與生產力。宇清的每個軟體解決客戶不同的痛點,如果客戶最在意達交率,則 u-APS AP (u-Planning) 是最佳的解決方案,u-APS AS (u-Optimizer)  的強項在增加產出,而 u-Efficiency 則是改善生產週期最好的工具 。

宇清解決方案

效益

u-APS AP

(u-Planning)

u-APS AS

(u-Optimizer)

u-Efficiency

達交率

⭐️⭐️⭐️

⭐️⭐️

⭐️

生產週期

⭐️

⭐️⭐️

⭐️⭐️⭐️

生產力

⭐️⭐️

⭐️⭐️⭐️

⭐️⭐️
